    寧夏至湖南特高壓配套:9GW光伏、4GW風電,湘投、五凌、中車已率先簽約

      發表時間:2022年02月16日  點擊數:880 次

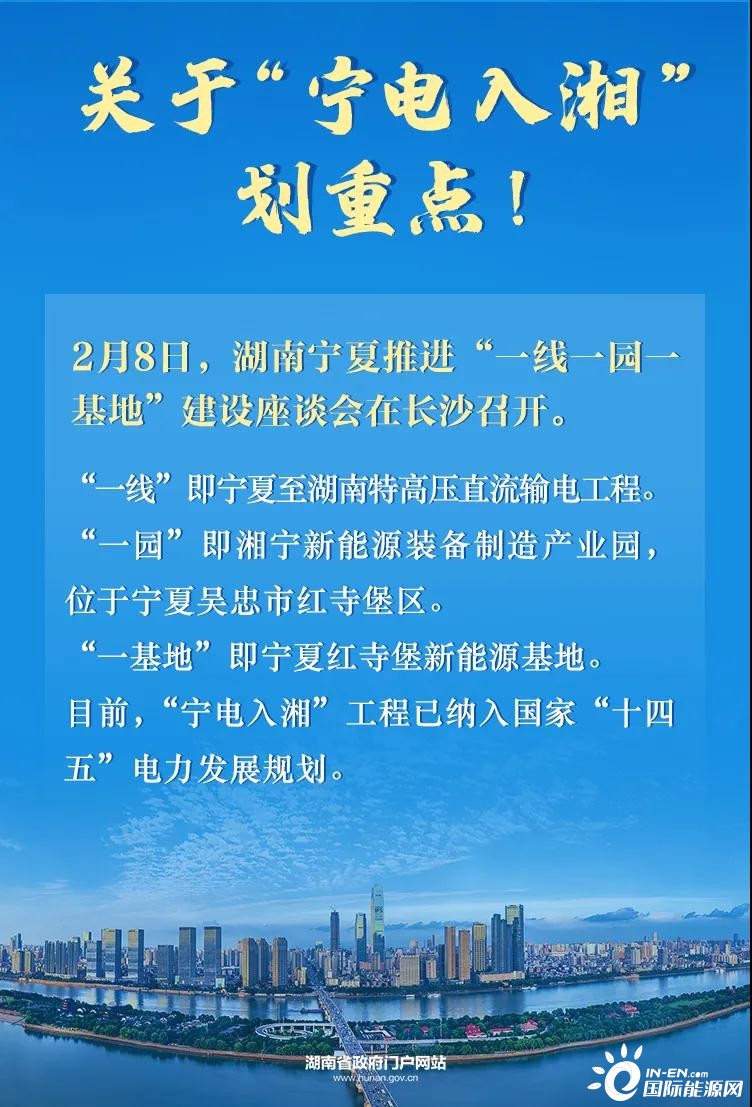

      2月8日,湖南省政府與寧夏回族自治區政府在長沙舉行座談會,共商加快推進“一線一園一基地”建設。“一線”為寧夏至湖南特高壓直流輸電工程,“一園”為湘寧新能源裝備制造產業園,“一基地”為寧夏紅堡寺新能源基地。

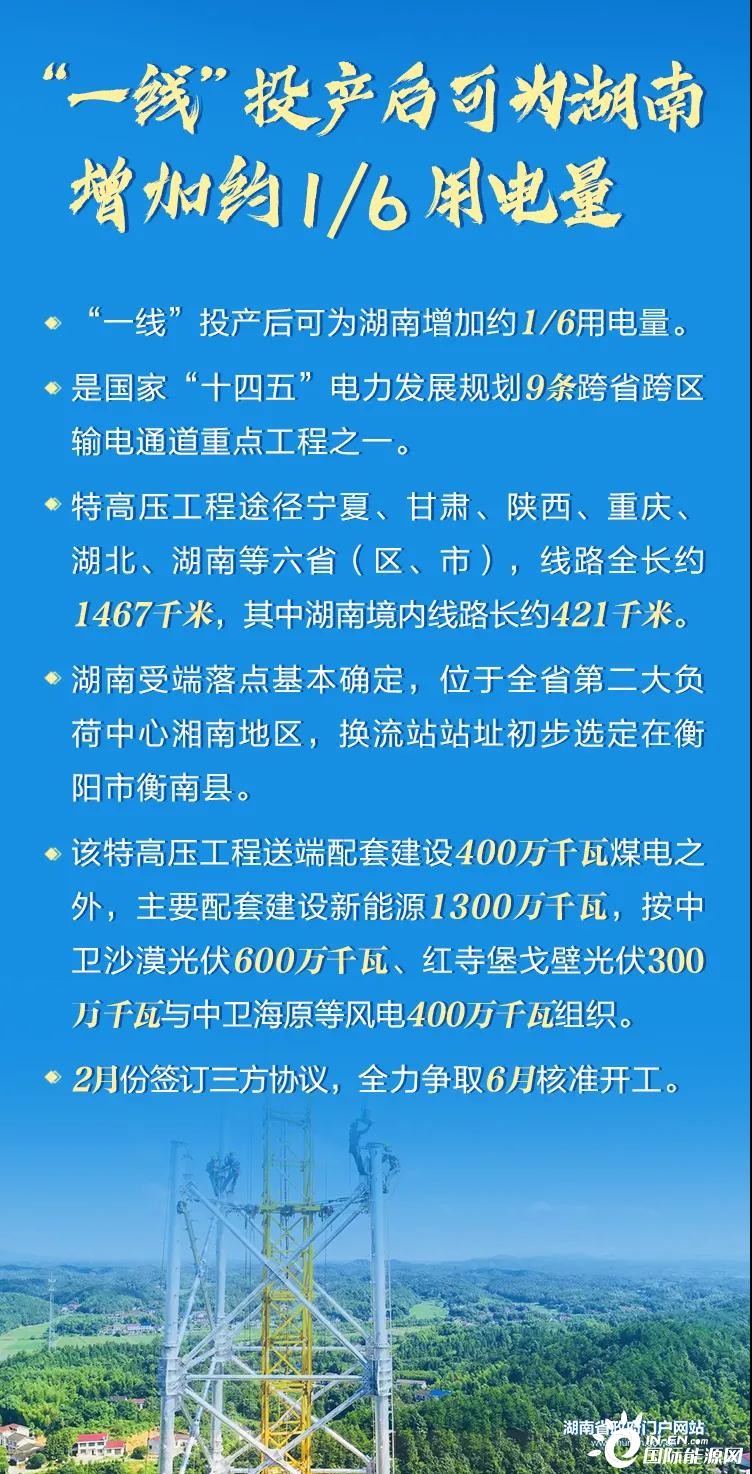

      根據湖南省能源局介紹,該特高壓工程按年送電量400至440億千瓦時設計。2021年,湖南全社會用電量為2154.5億千瓦時。這意味著,該工程在“十四五”末投產后,可為湖南增加約1/6的用電量。

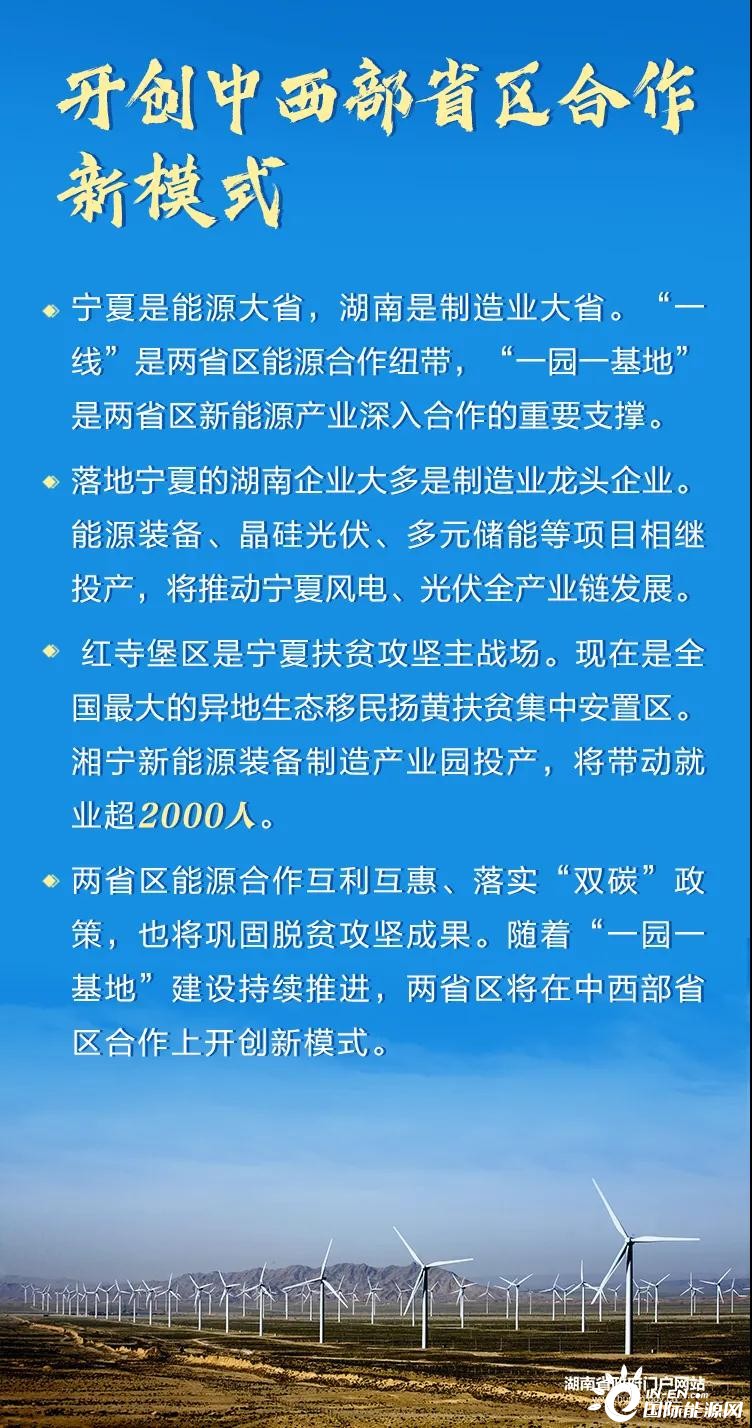

      該特高壓工程送端配套建設400萬千瓦煤電之外,主要配套建設新能源1300萬千瓦,其中中衛沙漠光伏600萬千瓦、紅寺堡戈壁光伏300萬千瓦與中衛海原等風電400萬千瓦。據了解,寧夏紅寺堡新能源基地已入選國家電力多能互補示范基地,湘投控股、五凌電力、中車等湘企與紅寺堡區簽訂550萬千瓦新能源指標開發協議。

      需要注意的是,寧夏2022年光伏發電項目競爭性配置方案(征求意見稿)(寧夏2022年光伏競爭性配置:保障規模4GW,產業配套占比30%)已經下發,其保障性光伏并網規模為4GW,需配套10%、2小時儲能。

      湖南省發改委相關人員則表示,目前,兩省按照“2月份簽訂三方協議、全力爭取上半年核準開工”的工作目標,推進工程建設邁出更快步伐,爭取年內建成300MW光伏以及配套儲能設施。

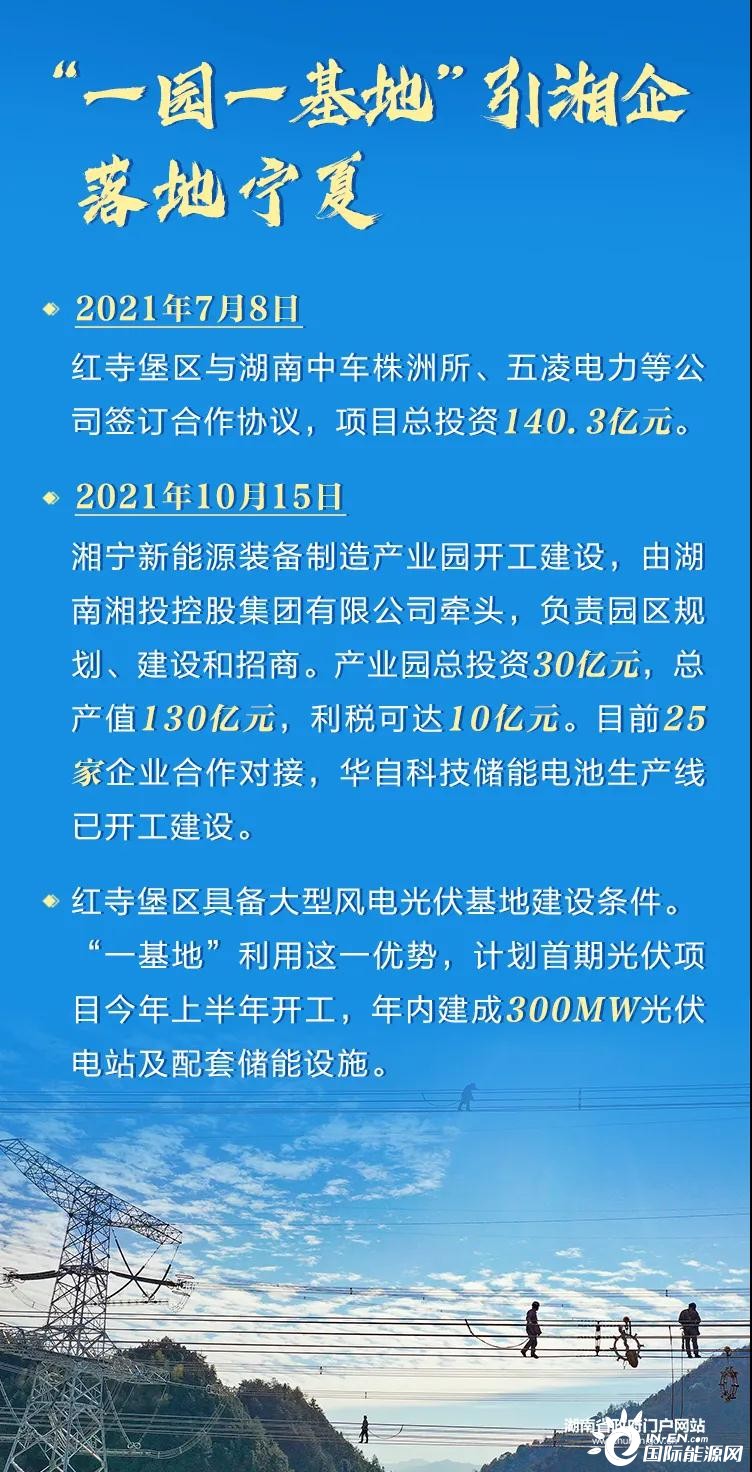

      此外,湘寧新能源裝備制造產業園已經陸續開工建設,由湖南湘投控股集團有限公司牽頭,負責園區規劃、建設和招商。產業園總投資30億元,總產值130億元,利稅可達10億元。該產業園目前已經吸引了華自科技、三一、哈電風能等7家企業入園,有25家企業舉行了合作對接。

      例如,湖南湘投控股集團有限公司與三峽集團湖南分公司、一道新能源科技(衢州)有限公司簽署投資協議,計劃分三期建設光伏組件、高效電池片產品等,總投資15.8億元,達產后預計年產值72億元。

      去年7月,“寧電入湘”工程寧夏紅寺堡區新能源裝備制造示范基地和光伏產業示范園項目舉行了簽約儀式,中車株洲所計劃投資2.3億元,建成“低碳循環”智能裝備產業項目,預計達產后實現年產光伏逆變器、風電變流器、SVG、儲能等設備10GW的規模;計劃在“十四五”期間分期建設規模1GW光伏發電項目、500MW風力發電項目,估算總投資66億元。五凌電力計劃投資10億元,建設2GW儲能集成系統智能生產基地和5GW儲能產線項目,預計達產后年產值51億元;計劃在“十四五”期間分期建設總規模1GW地面集中式光伏發電項目,估算總投資40億元。嘉寓集團計劃投資2億元,建設年產500萬支雙真空全玻璃太陽能集熱管項目,預計達產后年產值3億元;計劃在“十四五”期間分期建設規模500MW光伏項目,估算總投資20億元。

      湖南省委副書記、省長毛偉明表示,希望雙方以共建“一線一園一基地”為契機,深化產業發展、科技創新、文化旅游、教育醫療、民族團結合作,推動湘寧兩省區合作不斷向更寬領域、更深層次、更高水平發展。

      自治區黨委常委、政府常務副主席、政協副主席趙永清則表示,希望兩省以此為契機,站在國家能源戰略高度,加強協同合作,建立工作機制,加快推進“一線一園一基地”建設,并希望兩省區在“寧電入湘”開工建設上邁出快速步伐,在新能源開發上有更深一步合作,在中西部合作上開創新局面。

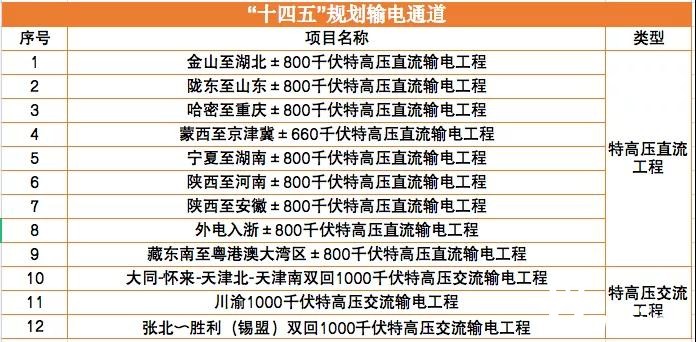

      需要強調的是,自年初以來,國家能源局就已經委托相關單位開展“十四五”規劃輸電通道配套水風光及調節電源研究論證,目前已對12條特高壓通道的電源建設方案以及配套可再生能源規模、基地布局、開發時序、調節電源配套措施等形成了初步的報告,本次寧夏至湖南特高壓便是其中一條。




      除上述12條特高壓外,結合可再生能源規劃以及送端區域的可再生能源資源稟賦和建設條件,“十四五”期間,仍將新增輸電通道以及配套電源規模。

      此外,國家主席習近平在努力實現碳達峰碳中和目標進行第三十六次集體學習會議上更是明確指出,要加大力度規劃建設以大型風光電基地為基礎、以其周邊清潔高效先進節能的煤電為支撐、以穩定安全可靠的特高壓輸變電線路為載體的新能源供給消納體系。

      事實上,受各種自然條件限制,新能源棄風棄水等能源利用效率不高的現象長期存在,導致新能源發展與調峰電源發展不協調、與電網發展不協調、與用電需求增長不協調(我國80%以上的能源資源分布在西部、北部,70%以上的電力消費則集中在東部、中部)。因此,需要貫徹新發展理念,以特高壓電網引領中國能源互聯網建設,加快推進能源生產清潔替代,打造清潔低碳、安全高效的現代能源體系。特高壓輸電因其功率大、輸電距離遠、能耗低、占地少、經濟性明顯等特點,成為中國“西電東送、北電南供、水火互濟、風光互補”的能源運輸“主動脈”。

      “十三五”期間,我國特高壓工程建設進展迅速,特高壓線路輸送電量和輸送可再生能源電量逐年增加,“西電東送”工程穩步向前,但輸送可再生能源電量的比重反而在下降,2020年我國22條特高壓輸送通道平均可再生能源占比為46%,創下近五年新低。2021年10月24日,國務院印發的《2030年前碳達峰行動方案》提出“嚴控跨區外送可再生能源電力配套煤電規模,新建通道可再生能源電量比例原則上不低于50%!笨梢灶A見,隨著全社會對碳達峰、碳中和目標形成共識以及國家政策引導,清潔能源占比將持續提升。

      以下為寧夏至湖南特高壓重點內容以及國家電網已建成特高壓“全家!保























    上一條: 31個省級行政區!“十四五”規劃中的“雙碳”
    下一條: 2021-2022 中國能源行至轉角
    Copyright © 寧夏中廣泰電力工程有限公司版權所有 寧ICP備17002326號 網站設計制作:銀川天脈網絡有限公司

    寧公網安備 64010402000844號

    99rewww在线观看,国产公开久久人人97超碰,99久久中文字幕三级久久,在线观看国产精品va 精品一本之道久久久久久无码中文 色视频免费国产观看
